注漿加固工程技術規范(注漿加固工程施工工藝包括以下幾個步驟提供注漿加固工程的基本框架)
注漿加固工程技術規范概述了注漿加固工程的施工工藝,包括以下步驟:,1. 準備工作:確保施工現場的安全和穩定,進行現場勘察和測量,確定注漿位置和范圍。,2. 材料準備:根據設計要求選擇適當的注漿材料,如水泥漿、化學漿料等,并進行質量檢驗。,3. 鉆孔與安裝注漿管:在預定位置鉆設注漿孔,并安裝注漿管,確保注漿通道暢通。,4. 注漿操作:通過注漿管將注漿材料注入土體或巖層中,控制注漿壓力和速度,確保注漿效果。,5. 檢查與調整:對注漿后的土體或巖層進行檢查,確保注漿質量達標,如有需要進行調整。,6. 封孔與保護:完成注漿后,對注漿孔進行封堵,并對周圍土體或巖層進行保護,防止二次破壞。,7. 工程驗收:對注漿加固工程進行驗收,確保工程質量符合設計要求和相關標準。

注漿加固工程技術規范
材料準備
在進行注漿加固工程之前,必須準備好所需的材料。這些材料包括水泥、砂、石子和水等,它們的質量直接影響到注漿加固的效果。以下是具體的材料要求:
材料 | 要求 |
---|---|
水泥 | 符合國家標準的普通硅酸鹽水泥或硫鋁酸鹽水泥,28天強度不低于42.5MPa |
砂 | 符合國家標準的細砂,粒徑在0.1-2.5mm之間 |
石子 | 符合國家標準的碎石,粒徑在5-20mm之間 |
水 | 符合國家標準的自來水或深層地下水 |

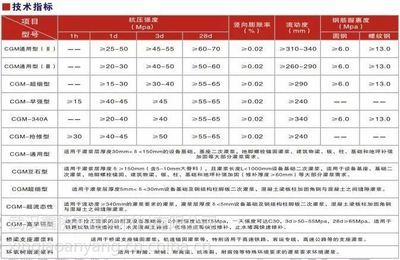

注漿材料 | 符合國家標準的注漿材料,如硅酸鹽注漿材料、聚氨酯注漿材料等 |
施工工藝
注漿加固的施工工藝包括以下幾個步驟:
- 鉆孔:使用電動鉆孔機在布孔位置鉆孔,直到設計標高。
- 清管:用水清理膠管和無縫鋼管,檢查是否能保證注漿通暢。
- 打管:分次按設計要求,將無縫鋼管插至設計標高位置。
- 注漿:灰漿攪拌機攪拌水泥漿,吸入注漿泵內,通過膠管注入無縫鋼管。
- 拔管:注漿完成后,拔出鋼管,并再次清理膠管和鋼管。
設計規范
注漿加固的設計規范包括以下幾個方面:
- 漿液配比試驗和現場注漿試驗:設計前應進行室內漿液配比試驗和現場注漿試驗,以確立設計參數和查驗施工方法及設施。
- 脆弱土處理:可采用以水泥為主劑的漿液,也可采用水泥和水玻璃的雙液型混合漿液。
- 地下水流動情況:在有地下水流動的情況下,不應采用單液水泥漿液。
- 漿液的初凝時間:應依據地基土質條件和注漿目的確定。在砂土地基中,漿液的初凝時間宜為5-20分鐘;在粘性土地基中,宜為1-2小時。
- 注漿量和注漿有效范圍:應通過現場注漿試驗確定。在粘性土地基中,漿液注入率宜為15%-20%。注漿點上的覆蓋土厚度應大于2米。
- 劈裂注漿的注漿壓力:在砂土中,注漿壓力應適當。
結語
以上規范提供了注漿加固工程的基本框架,但在實際操作中還需要根據具體情況進行調整。此外,注漿加固工程的質量控制也是非常重要的,需要嚴格按照規范進行施工,以確保工程的安全性和耐久性。
